      鳳翔快速路橋梁頂升拆除改造工程順利完成

      鳳翔快速路橋梁頂升拆除改造工程順利完成

      由我公司監理的無錫鳳翔路快速化改造工程FXKS121標所轄現狀鳳翔路高架跨越堰裕路后于北側落地,工程需將原堰裕路以北落地段橋梁抬升改造,與本項目新建主線高架橋相接。本次改造范圍主要涉及1孔50m 鋼混疊合梁、6孔30m小箱梁及其下部結構及橋面附屬設施。段橋梁采用橋面連續、箱梁簡支結構,橋面標高與現狀橋相差較大,需通過整體頂升對橋墩立柱進行接高改造,立柱斷面尺寸不變,橋墩基礎及蓋梁結構保留利用。對于現狀橋臺,需拆除后重建為橋墩,原橋臺處小箱梁在支架上整體頂升,待新建橋墩施工完成后落梁。

      工程監理工作重點和難點:

      1. 頂升橋梁均為變坡頂升,頂升高度大,最大頂升高度5.537m,安全風險極高。
      2. 頂升過程中,梁體縱坡的變化引起梁長投影長度的變化,并導致安裝在梁底的千斤頂與支撐會引起相對位移,因此,除了頂升過程中不斷調節千斤頂?shù)目v向位置外,同時,應充分考慮因支撐系統在承受偏心壓力情況下受力情況確保支撐系統的穩定性是本工程監理重點。
      3. 本橋?yàn)閺潣?,雖然已有施工縱橫向限位設計,為確保頂升過程中梁體的位移軌跡始終在設計值及誤差范圍內,梁體橫向變形控制是本工程監理難點。
      4. 在整個支座頂升更換過程中,為了防止結構內力及變形過大,做好支座頂升的同步性和對分級加載各千斤頂頂升高度進行控制是本工程監理重點。
      5. 橋梁原墩柱切斷后,鋼筋連接及墩柱接高段砼質量要求高,施工難度大,是本工程監理重點。
      6. 橋梁頂升拆除改造區域兩側既有道路處于社會車輛通行狀態,道路周邊瀕臨居民區和多家工廠企業,安全隱患較大,交通疏導難度大,安全環保要求高,是本工程監理難點。

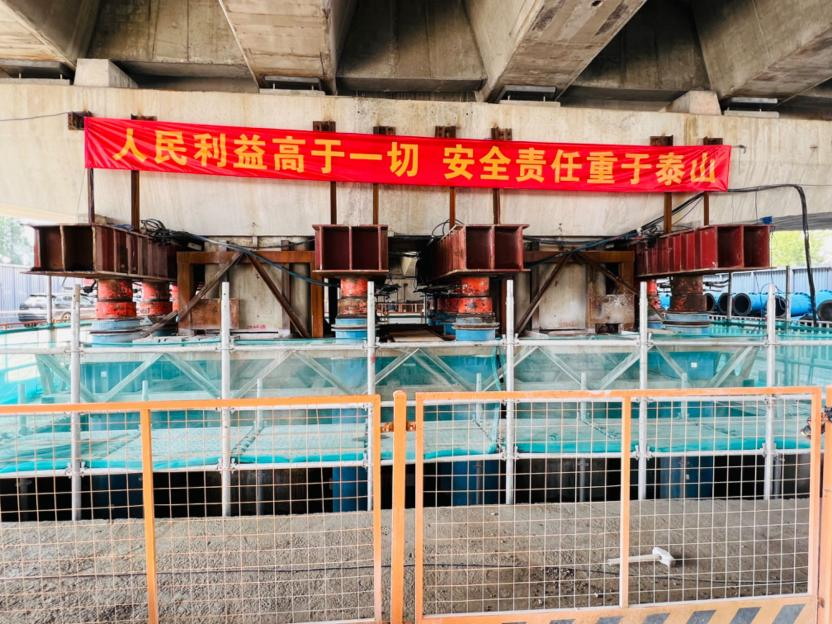

      橋梁頂升施工前,總監辦首先嚴格審查橋梁頂升施工專業隊伍施工資質及其相關業績,要求項目部多次組織召開專家論證會或咨詢會,邀請東南大學知名專家教授到現場咨詢、指導,針對施工方案聽取多方面意見。要求項目部制定橋梁頂升作業指導書,經總監辦審查后嚴格按照作業指導書實施。總監辦多次參加項目部組織的各階段施工技術、安全交底會,提出監理指導意見和建議。頂升施工過程中,總監辦嚴格執行監理程序,按照評審會通過的專項方案多次組織參建各方同時邀請代建單位、建設單位檢查驗收,針對檢查驗收情況召開驗收專題會及時通報驗收結果,現場檢查驗收合格后方可進行下道工序施工。

      為了觀察和評估整個頂升施工系統的工作狀態,全橋在不同部位設106個監測點,全程采集數據,與初始值比較進行監測。2023年8月31日順利完成第一階段全部頂升后即進入第二階段頂升,通過參建各方共同努力和持續攻堅克難,于2023年10月31日順利完成全部頂升拆除改造工程。根據監測采集數據結果結合參建各方共同檢查驗收情況,該工程滿足設計要求,總監辦簽發終頂令。

      該項目建設做到了因地制宜,利用既有老路和結構物,將現狀高架上部結構及蓋梁進行整體頂升,對墩身進行加高改造,既滿足功能要求又減少了廢棄工程,節能環保,并且加快了施工進度,減少交通中斷時間。

      鳳翔快速路的建成,有利于加快推進錫澄之間基礎設施互聯互通,縮短無錫市域主次中心間城市時空距離,促進錫澄一體化發展,鳳翔路高架橋頂升工程的順利完成為早日實現鳳翔快速路早日通車奠定堅實基礎。





                                 鳳翔路快速化改造工程FXKS121標總監辦

                                                                       二〇二三十一





      返回列表

      相關文件

      暫時沒有內容信息顯示
      請先在網站后臺添加數據記錄。

      服務熱線

      025-84532266、8453226284532263

       版權所有  COPYRIGHT 2020 江蘇東南工程咨詢有限公司

      在瀏覽器地址欄輸入"東南咨詢.網址"即可一鍵登錄官網
      關閉
      搜索
      搜索

      承接國內各等級的公路工程、橋梁工程、隧道工程和城市道路、

      地鐵輕軌等市政公用工程的監理咨詢業務
